Havenbedrijf Moerdijk gaat de verkeersveiligheid, doorstroming en bereikbaarheid van het haven- en industrieterrein Moerdijk optimaliseren door het realiseren van robuuste verkeersoplossingen op en nabij de hoofdontsluiting De Entree (aansluiting 26).

De verkeersdruk op de A16 en de A17 en ook op de aansluitingen van deze rijkswegen nabij Moerdijk is gegroeid. Vooral op de centrale aansluiting voor het haven- en industrieterrein (aansluiting 26) is een aanzienlijke toename van verkeer, zowel personenvervoer als vrachtverkeer, te constateren. Op piekmomenten is het verkeersaanbod zo groot dat de afwikkeling stagneert en de verkeersveiligheid op en nabij de aansluiting in het gedrang komt. Door de werkzaamheden pakken we dit aan!

Wat gaat er gebeuren

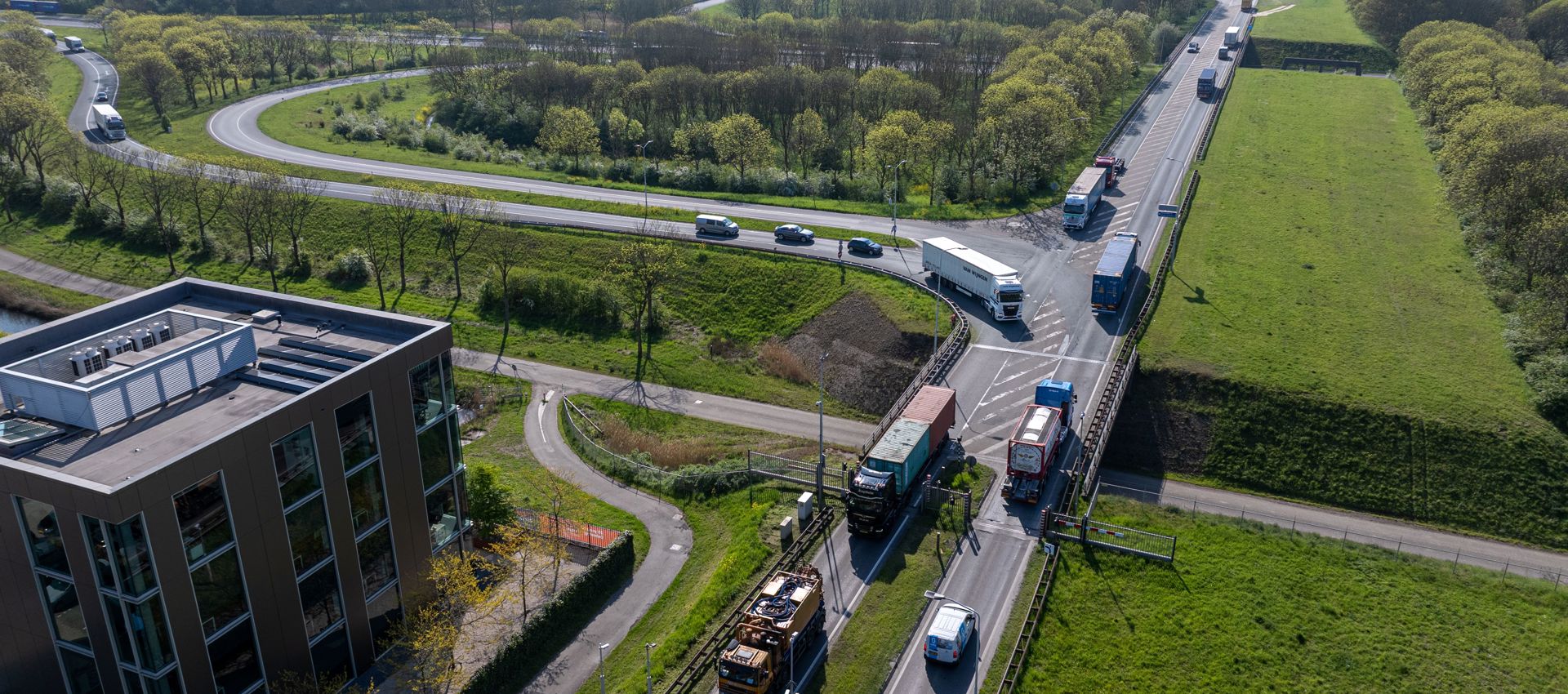

De Entree wordt aangepast om de toegenomen verkeersdruk beter te kunnen verwerken. Dagelijks maken nu zo'n 10.000 tot 12.000 voertuigen gebruik van deze toe- en afrit naar het haven- en industrieterrein.

Momenteel is op De Entree één ingaande en één uitgaande strook. Omdat dit voor terugslag zorgt op de A17 worden er in de nieuwe situatie extra rijstroken aangelegd.

De belangrijkste ingrepen zijn als volgt:

  • Aanpassing van aansluiting 26 op de A17
  • Aanleg van extra rijstroken
  • Nieuw viaduct over de Uilendijk
  • Installatie van een intelligente verkeersregelinstallatie (iVRI)
  • Afsluiting afslag naar Plaza

De werkzaamheden zijn gericht op het verbeteren van de doorstroming bereikbaarheid en verkeersveiligheid.

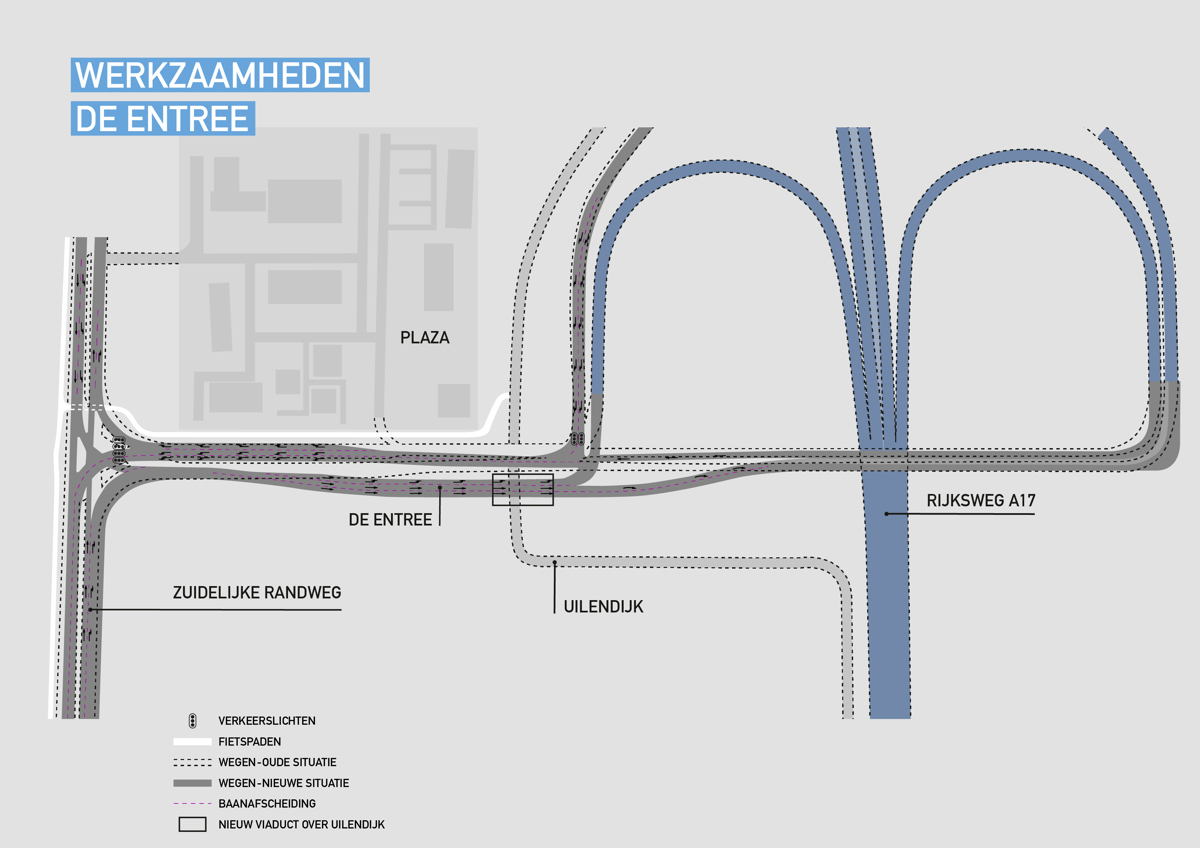

Oude en nieuwe situatie

Klik op de afbeelding voor volledige weergave.

Planning werkzaamheden De Entree

De werkzaamheden bestaan uit 3 hoofdfasen:

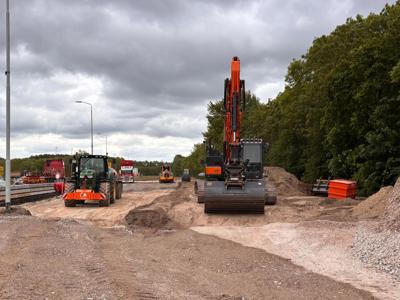

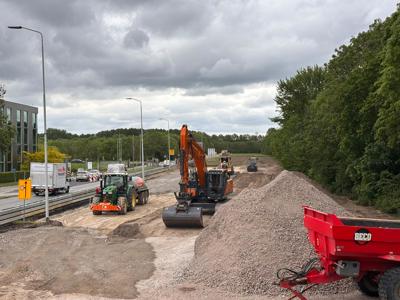

  1. De bouw van het nieuwe viaduct over de Uilendijk;
  2. Reconstructie van de bestaande Entree en de Zuidelijke Randweg;
  3. Werkzaamheden aan de VRI en het aanbrengen van de deklagen.

Fase 1 loopt vanaf begin mei 2026 tot en met november 2026. Fase 2 start vanaf medio maart 2027 tot en met mei 2027, en fase 3 start vanaf medio mei 2027 tot en met juni 2027.

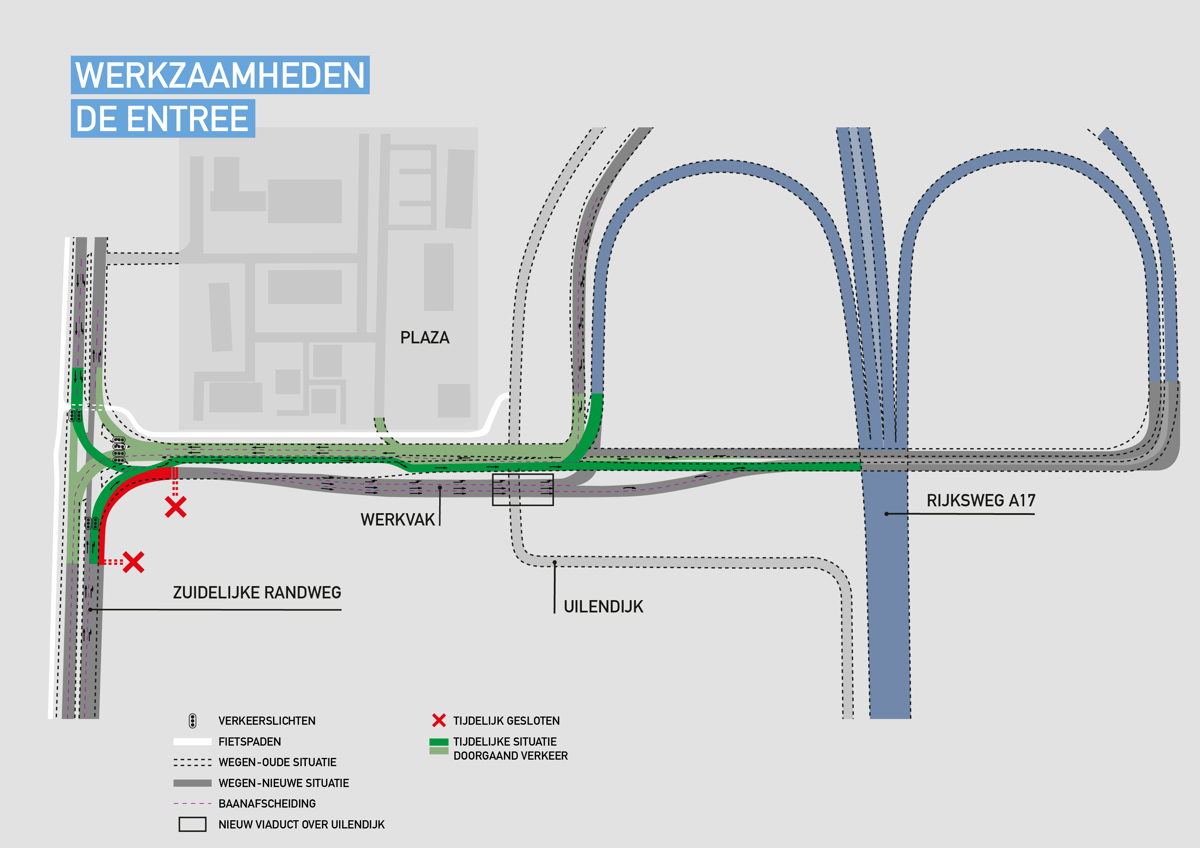

De werkzaamheden in fase 1 worden grotendeels uitgevoerd buiten de huidige verkeerssituatie. In de week van 4 mei (week 19) zijn echter twee afsluitingen gepland: in de avond en nachten van dinsdag 5 op woensdag 6 mei en van woensdag 6 op donderdag 7 mei is De Entree tussen 19.00 en 04.45 uur afgesloten voor uitgaand verkeer richting de A17.

Qrcode De Bouwapp Dg1

Blijf op de hoogte

Tijdens de verschillende fasen van de werkzaamheden zijn er momenten van verkeershinder voorzien. Om dit zoveel als mogelijk te beperken worden de werkzaamheden gefaseerd uitgevoerd, en werken we zoveel als kan in de verkeersluwe periodes.

Het werk is te volgen op de BouwApp, waar je ook meer te weten kunt komen over planning en fasering.

Heb je nu al vragen, dan kun je contact opnemen met KWS via meldpunthbm@kws.nl, of via de BouwApp.

Met dit project zorgen we ervoor dat Port of Moerdijk ook in de komende jaren veilig en vlot bereikbaar blijft. Het gaat om een enorme investering van zo’n 8,5 miljoen, die we deels samen met de overheid doen.

Paul Dirix, CEO Havenbedrijf Moerdijk
