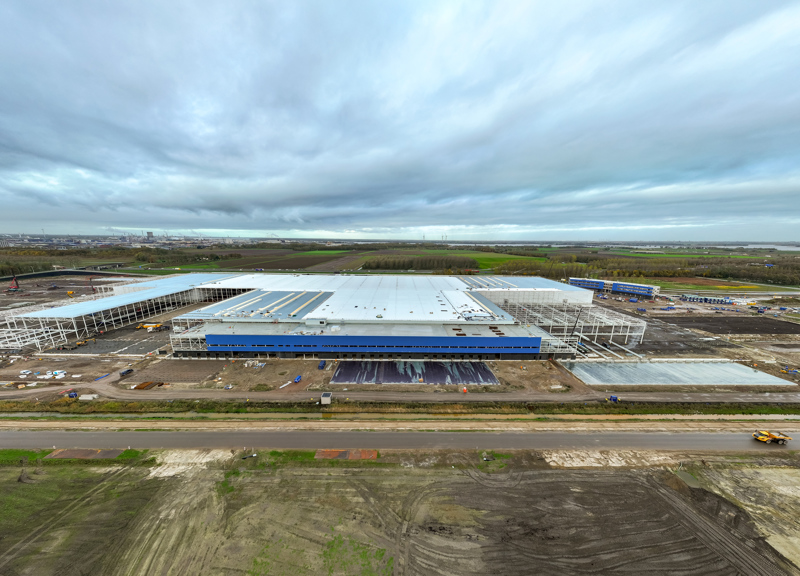

Bouwupdate 12 december 2024
Op Logistiek Park Moerdijk bouwt Vrolijk voor DSV, een XXL-warehouse van 240.000 m² met een omtrek van 4 kilometer. Dagelijks werken er momenteel zo'n 120 mensen mee aan dit grootschalige project.
Naast het warehouse wordt een ruim kantoor van 4.915 m² gebouwd. Dit kantoor wordt door een moderne loopbrug verbonden met het grote warehouse. Momenteel werken we aan de derde bouwlaag en is het kantoor compleet wind- en waterdicht. Ook de dakbedekking is aangebracht en na de kerstvakantie starten we met de afbouwwerkzaamheden van het kantoor.
Grondwerk
Hoewel er al flink in de hoogte wordt gebouwd, is er nog steeds werk aan de grond. Het grondwerk is voor 75% afgerond en de aanleg van de riolering rondom het terrein is al 90% gereed.
Bestrating
Aan de zijde van de A17 zijn we bezig met de bestratingswerkzaamheden.
Palen en fundering
Alle funderingspalen zijn geplaatst! Van de in totaal 55.000 vloerpalen zitten er inmiddels ongeveer 48.000 in de grond. De fundering is voor 90% afgerond, en zowel het kantoor als alle warehouses zijn volledig gefundeerd.
Laadkuilen
Rondom het gebouw komen 12 laadkuilen. Tot nu toe zijn er 9 gestort, waarvan enkele aan de A17-zijde al goed zichtbaar zijn!
Staalconstructie
De staalconstructies voor 7 van de 10 warehouses staan overeind. Hierop worden nu sandwichpanelen, installaties, dakbeplating en dakbedekking aangebracht.
Kozijnen
In drie warehouses zijn aluminium kozijnen geplaatst bij de mezzanineverdiepingen.
Betonvloeren
De vloeren vorderen gestaag: in drie warehouses zijn de betonvloeren gestort, waarvan één volledig gereed is.
Hemelwater- en noodafvoeren
Alle daken die inmiddels voorzien zijn van dakbedekking hebben nu ook hun hemelwaterafvoeren en noodafvoeren.
Verlichting
Vorige week is gestart met het installeren van verlichtingsarmaturen in één van de warehouses.
Sprinklerinstallaties
In verschillende warehouses zijn we begonnen met het installeren van de sprinklerinstallatie.
Afbouwwerkzaamheden warehouses
In de 2 van de 10 warehouses starten we eind januari met de eerste afbouwwerkzaamheden.
Gevelband
Ook leggen we de fundering voor de gevelband, die het pand vanaf de A17 een prachtig uiterlijk zal geven.

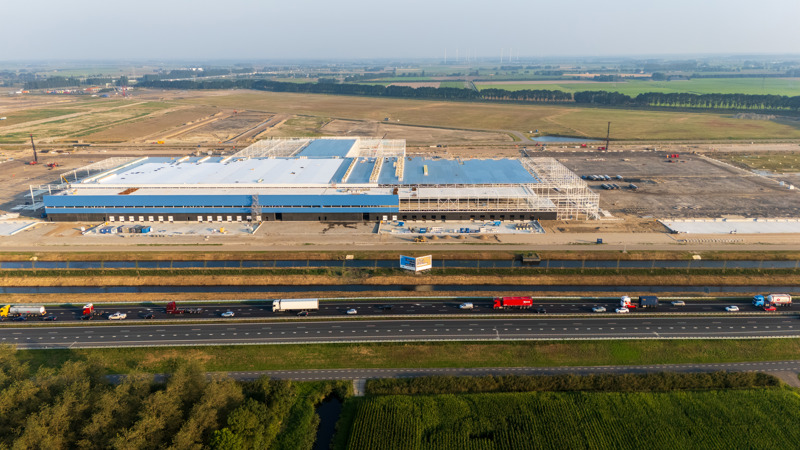

Bouwupdate 27 september 2024
Op Logistiek Park Moerdijk bouwt Vrolijk voor DSV, een XXL-warehouse van 240.000 m² met een omtrek van 4 kilometer. Dagelijks werken er momenteel zo'n 120 mensen mee aan dit grootschalige project.
Naast het warehouse wordt een ruim kantoor van 4.915 m² gebouwd. We zijn momenteel bezig met de derde bouwlaag. Daarnaast is de fundering voor de gevelband, die het pand vanaf de A17 een prachtig uiterlijk zal geven, in aanleg.
Grondwerk - Hoewel we al flink in de hoogte bouwen, is er nog steeds werk aan de grond. Het grondwerk is inmiddels voor 75% voltooid, en ook de aanleg van de rioleringen rond het pand is zo'n 90% gereed.
Bestrating – We zijn gestart met de bestratingswerkzaamheden aan de snelwegzijde (A17) van het terrein.
Palen en fundering - Alle funderingspalen zijn inmiddels geplaatst. Van de 55.000 vloerpalen zitten er nu ongeveer 40.000 in de grond. De aanleg van de fundering is voor 75% afgerond, waarbij het kantoor al volledig is gefundeerd.
Laadkuilen - Het pand krijgt rondom het pand in totaal 12 laadkuilen, waarvan er inmiddels 4 gestort zijn. Aan A17-zijde zijn ze al zichtbaar!
Staalconstructie - De staalconstructie is in volle gang, en ongeveer één derde daarvan staat al overeind. Het eerste warehouse (van de 10) is volledig voorzien van staal, nog 9 te gaan! Op de staalconstructie worden nu de sandwichpanelen, installaties en dakbeplating gemonteerd.

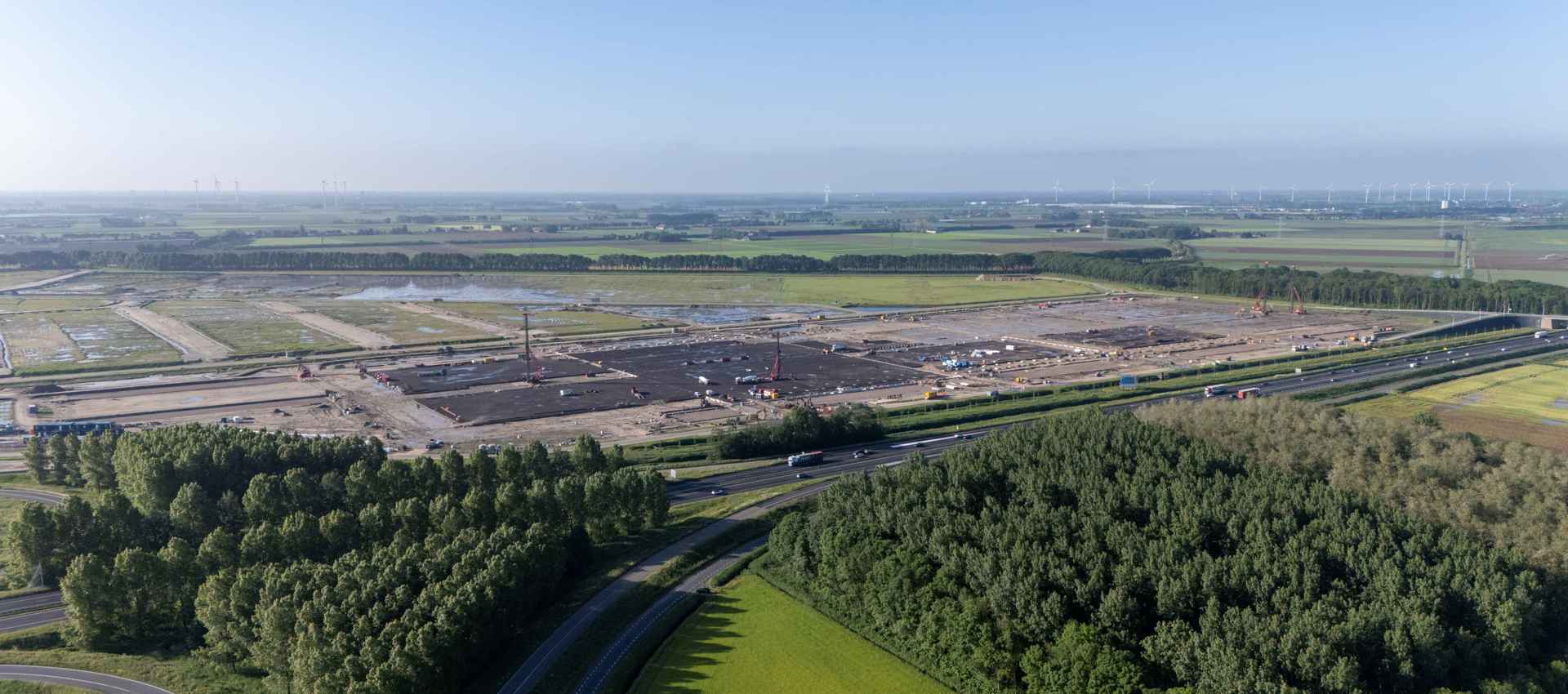

Bouwupdate 28 mei 2024
Op Logistiek Park Moerdijk bouwt Vrolijk, voor DSV, het grootste distributiecentrum van de Benelux. Dit XXL-warehouse beslaat straks 240.000 m² met een omtrek van 4 kilometer. Dagelijks werken er 60 tot 70 mensen om dit immense project te realiseren.
Om het werk overzichtelijk en behapbaar te maken en houden, hebben we het project opgedeeld in fases: vier voor het warehouse, één voor het kantoor en één voor de gevelband die langs de voorkant van het pand wordt gebouwd. We zijn pas 20 weken onderweg, maar hebben al veel gerealiseerd:
Grondwerk
We zijn volop bezig met het grondwerk; de verhoging van het pand is voor 50 tot 60% aangebracht.
Fundering
De fundatiepalen voor zowel het kantoor als de warehouses worden momenteel geplaatst. Van de geplande 3500 funderingspalen is 80-90% al aangebracht. Daarnaast zijn we gestart met de installatie van de vloerpalen, waarvan er in totaal 60.000 nodig zijn. Vier laadkuilen zijn inmiddels voorzien van vloerpalen en ook bij de warehouses is de aanleg begonnen.
Twee van de tien warehouses zijn al voorzien van hun funderingen. Bij de andere twee warehouses liggen we op schema en hebben we 10-20% van de funderingswerkzaamheden voltooid.
Riolering
De rioleringswerkzaamheden verlopen ook voorspoedig. Aan de zuidzijde is 80-90% van de riolering al aangelegd en aan de noordzijde zijn we recent gestart met de werkzaamheden.
Wat komt eraan?
In de komende maanden, tot aan de bouwvakantie, zullen we ons richten op de montage van de staalconstructie, prefab-betonwanden en beplating. Ook zullen de grondwerkzaamheden en funderingswerkzaamheden doorlopen.
