Van april tot en met oktober 2025 wordt gewerkt aan de reconstructie van de Oostelijke Randweg.

Doel van de reconstructie is tweeledig:

  1. Het uitvoeren van onderhoud: door de toegenomen verkeerintensiteit zijn er zichtbaar schades aan de asfaltlaag ontstaan
  2. Verkeerveiligheid verbeteren

We proberen de verkeersveiligheid om een aantal manier te bevorderen:

  • Door een uniform wegbeeld te creëren en doorstroming te bevorderen
  • Door openbare parkeerstroken te laten vervallen waardoor zichtlijnen verbeteren
  • Door parkeren in openbaar gebied verder te ontmoedigen via blauwe zonering
  • Door inritten naar bedrijven aan te passen, waarbij we fundering verbeteren en zichtlijnen optimaliseren
  • Door de maximum snelheid te verlagen naar 60 km p/u.

De fasering voor de werkzaamheden ziet eruit zoals in onderstaande tabel. De nummers van de faseringen corresponderen met de fasenummers in onderstaande tekening (klik op het blauwe vlakje voor de hele afbeelding).

Fase:

Start:

Eind:

Fase A2 + A12

Week 14

Week 17

Fase A3 + A12

Week 18

Week 20

Fase A1

Week 21

Week 23

Fase A4 +A5

Week 24

Week 26

Fase A6

Week 34

Week 35

Fase A7 + A8

Week 37

Week 44

Fase A1 t/m A8

Week 37

Week 39

Fase A10 + A11

Week 40

Week 44

Laatste werkzaamheden fase A10 t/m A11

In week 40 (start 29 september) tot en met week 44 (eind 31 oktober) voert De Jong Zuurmond werkzaamheden uit aan fase A10 t/m A11 van de Oostelijke Randweg. d.w.z. het wegdeel ter noorden van kruising Transitoweg tot voor kruising Veerdam.

De geplande werkzaamheden bestaan uit:

  • Het vervangen van het asfalt;
  • Het herinrichten van de inritten naar bedrijven;
  • Aanbrengen van diverse (overrijdbare) middendruppels;

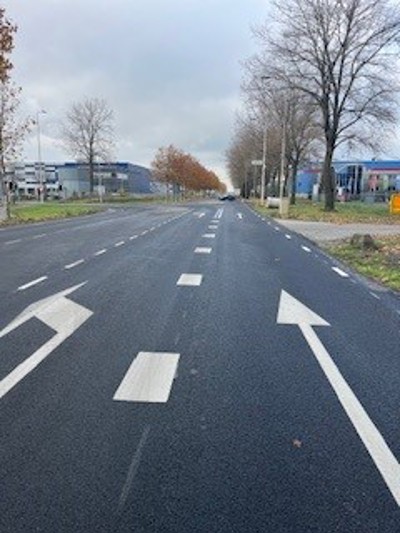

  • Aanbrengen van markeringen op het asfalt.

Tijdens deze werkzaamheden is één rijbaan afgesloten. Het verkeer wordt geregeld met behulp van verkeerslichten. Daarnaast geldt er een snelheidsbeperking van 30 km/u in het werkgebied. Wij verzoeken alle weggebruikers dringend zich aan deze snelheid te houden in verband met de veiligheid van onze medewerkers.

Extra werkzaamheden week 49

Wanneer in week 49 (van maandag 1 december t/m vrijdag 5 december) revisiewerkzaamheden plaatsvinden aan de brug over de Roode Vaart bij de Veerdam, combineren we dit met de allerlaatste asfaltwerkzaamheden op het kruispunt Veerdam / Oostelijke Randweg. Dat betekent dat in de week van de brugafsluiting de Oostelijke Randweg wel bereikbaar zal blijven maar dat er nog een week beurtelings aan een rijbaan gewerkt zal worden ter afronding van het project.

ORW Moerdijk
