Bouwupdate november 2025

In opdracht van Hebema II bouwt Van der Heijden bouwbedrijf een distributiecentrum van 113.700 m² op ontwikkelcel 2 (langs de Lapdijk). De ontwikkeling is te volgen via de BouwApp.

In de week van 27 oktober zijn we gestart met het storten van de kantoorvloeren aan de zuidzijde van het gebouw, de kant van de Lapdijk. Aan deze zijde bevinden zich twee kantoorruimtes: één aan de linker- en één aan de rechterzijde van het gebouw.

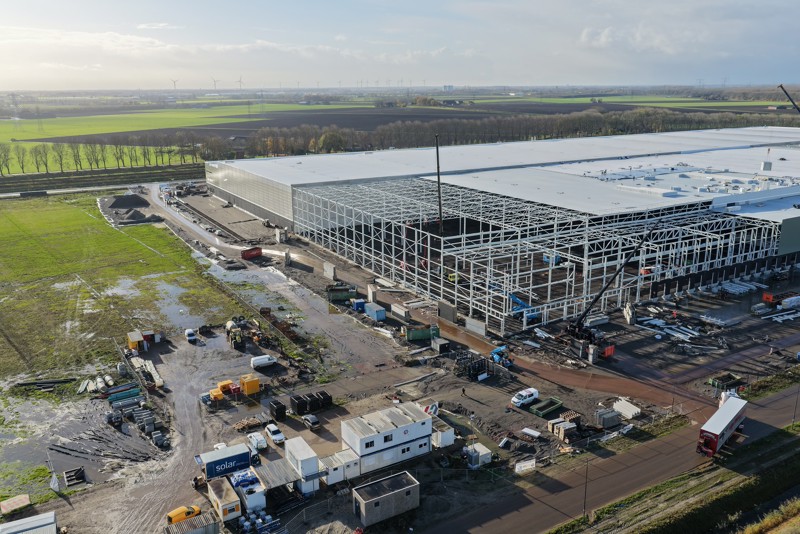

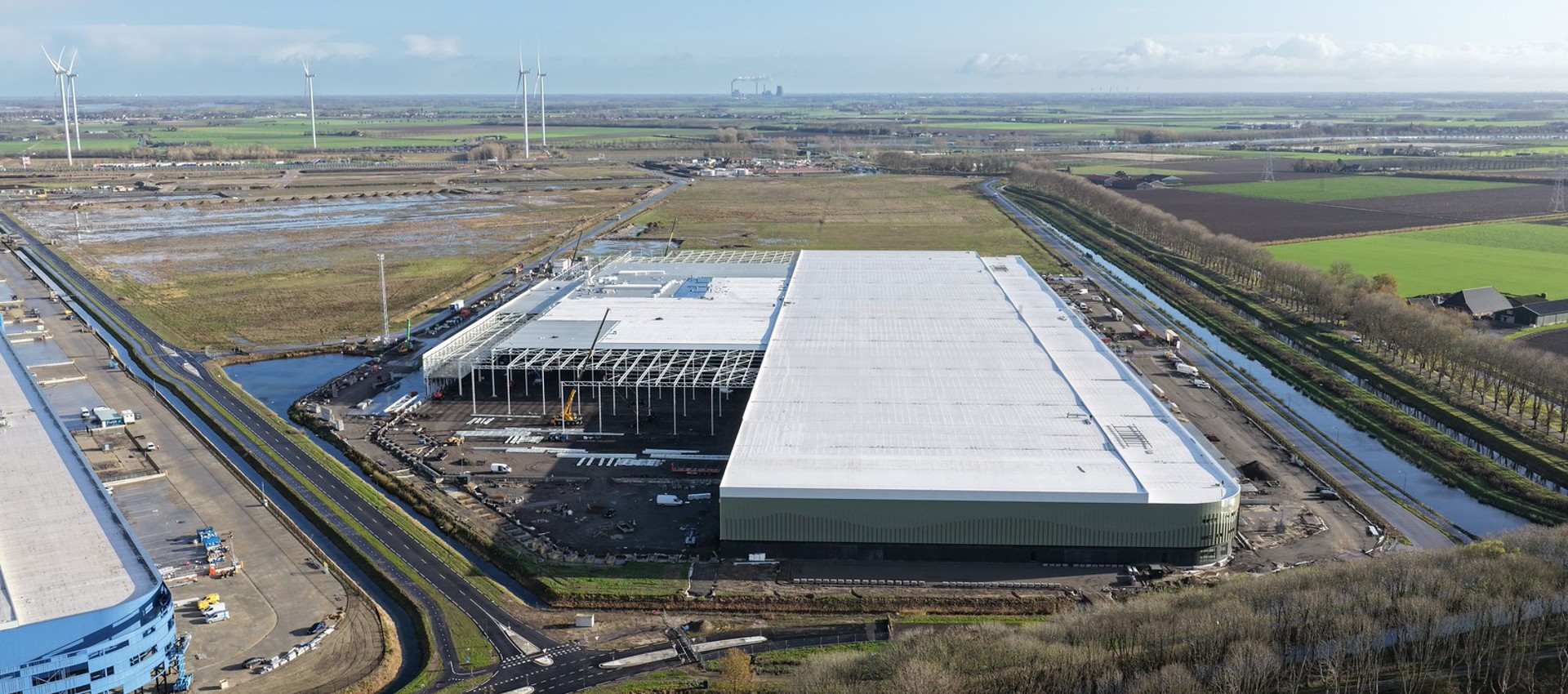

Na de kantoorvloeren zijn we aan de slag gegaan met de vloeren in de warehouses. Begin november zijn we gestart met het realiseren van de ‘supervlakke vloer’.

Het aanbrengen van deze vloer bestaat uit drie opeenvolgende fases:

  1. Storten van de vloer;
  2. Afwerking, waaronder het zogenoemde vlinderen;
  3. Uitharding en nazorg, waarbij een uithardingsmiddel wordt aangebracht om uitdroging te voorkomen.

We doorlopen de fases aansluitend om kwaliteitsverlies te voorkomen, zoals scheurvorming, verminderde draagkracht of vochtproblemen in de toekomst.

Omdat we te maken hebben met de herfst- en winterperiode, kan het uitharden van het beton en daarmee het starten van de volgende fase langer duren.

Vanaf week 2 van 2026 vinden dezelfde werkzaamheden plaats aan de noordzijde van het pand.

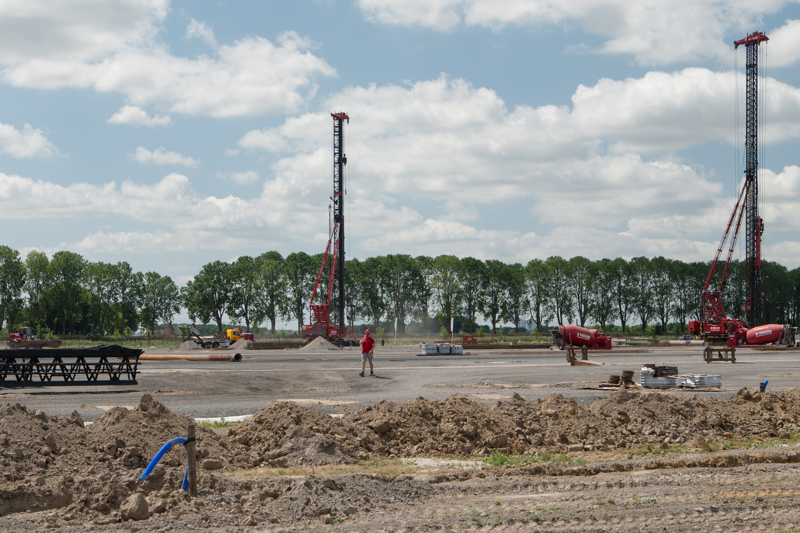

LPM 4 07 205 53

Bouwupdate oktober 2025

In opdracht van Hebema II bouwt Van der Heijden bouwbedrijf een distributiecentrum van 113.700 m² op ontwikkelcel 2 (langs de Lapdijk). De ontwikkeling is te volgen via de BouwApp.

Op ontwikkelcel 2, gelegen langs de Lapdijk, is Van der Heijden bouwbedrijf b.v. druk met de realisatie van warehouse A. Warehouse A is opgedeeld in vier delen. Afgelopen periode is het terrein opgehoogd, zijn de funderingspalen aangebracht en is de staalconstructie van deel 1 en 2 van het warehouse geplaatst. Staal maakt het mogelijk om op een lichte en slanke manier te bouwen, waardoor er een minder zware fundering nodig is.

Daarnaast zijn de dakplaten van deel 1 en 2 gelegd en is de brandwerende wand tussen de delen 1 & 2 en 3 & 4 geplaatst. Van der Heijden verwacht de staalwerkzaamheden voor de kerstvakantie af te ronden. Naar verwachting worden de eerste vloeren dit najaar gestort.
